零、核心思想:经济性与时效性的动态平衡
项目管理的本质是在有限资源下实现价值最大化。这需要同时驾驭两个核心维度:
- 经济性维度:通过盈亏平衡分析确保项目收益
- 时效性维度:通过进度管理保证交付节奏
就像驾驶一辆赛车:盈亏平衡分析是油量表(确保到达终点不耗尽资源),进度管理是里程表(确保按时到达终点)。优秀的项目经理必须同时关注这两个仪表盘,在资源约束、时间压力和商业目标之间找到最优路径。
为什么这种平衡至关重要?因为:
- 时间成本:项目延期会导致人力成本增加、市场机会丧失
- 资金成本:提前完成可能增加资源投入,降低利润率
- 机会成本:资源过度投入本项目会影响其他机会
比喻:项目管理如同经营餐厅——盈亏平衡分析决定"每道菜的成本定价",进度管理决定"上菜顺序和时间",两者共同影响顾客满意度和餐厅利润。
一、盈亏平衡分析:项目的经济生命线
1、核心公式与决策逻辑
盈亏平衡点(BEP)=固定成本/(单价−单位可变成本−单位税费)盈亏平衡点(BEP) = 固定成本 / (单价 - 单位可变成本 - 单位税费) 盈亏平衡点(BEP)=固定成本/(单价−单位可变成本−单位税费)
关键洞察:
- 安全边际:实际销量与BEP的差值越大,抗风险能力越强
- 敏感度分析:单价下降10%对BEP的影响远大于固定成本上升10%
- 动态平衡:随着规模扩大,单位可变成本可能下降(规模效应)
参数 | 变化影响 | 管理策略 | 风险阈值 |
---|---|---|---|
固定成本 ↑ | BEP ↑ | 分摊到更多产品 | >30%需重新评估 |
单价 ↓ | BEP ↑ | 价值定价法 | <15%考虑替代方案 |
可变成本 ↑ | BEP ↑ | 供应链优化 | >20%触发预警 |
税率 ↑ | BEP ↑ | 税务筹划 | >5%需调整模型 |

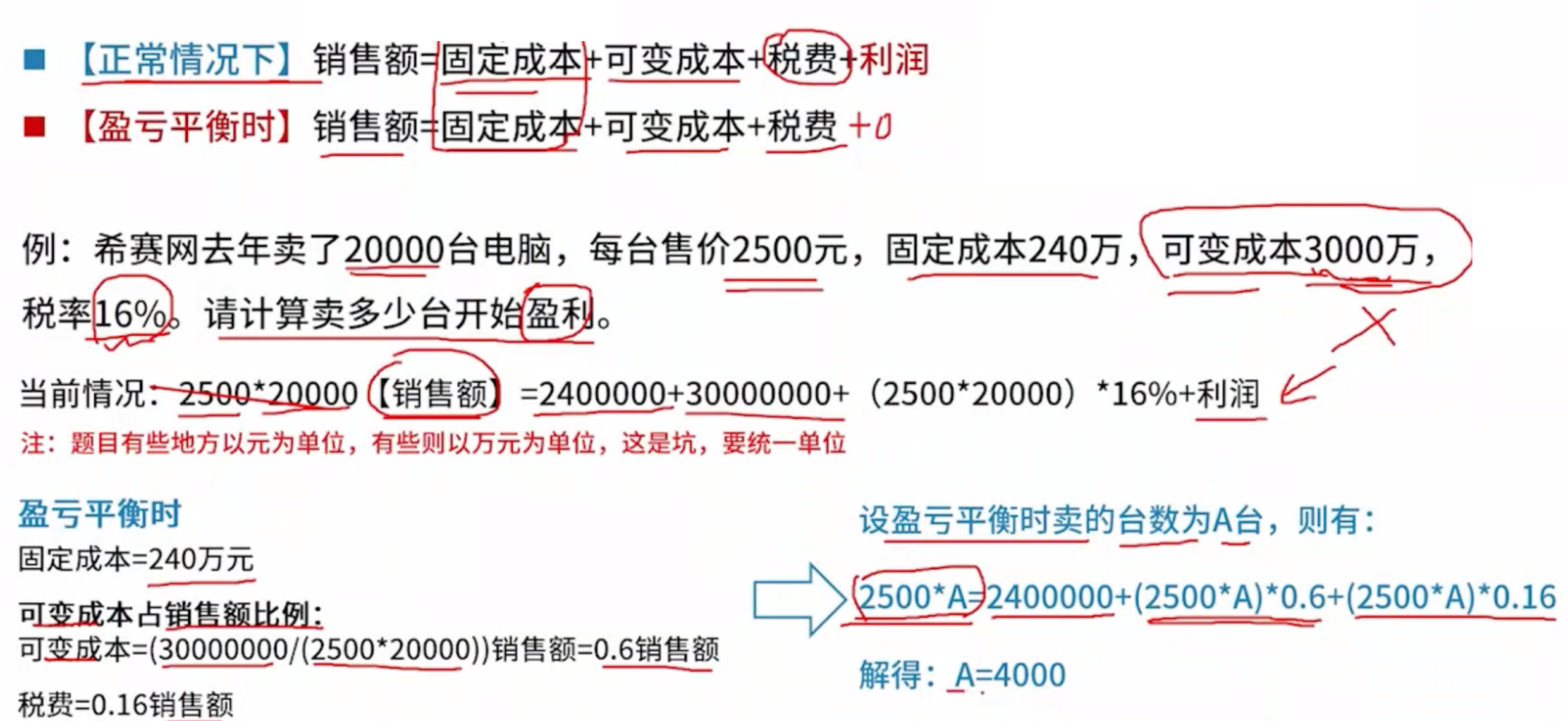

例题解析(电脑销售案例):
# 已知条件
sales_volume = 20000 # 销量
price = 2500 # 单价
fixed_cost = 2400000 # 固定成本
variable_cost = 30000000 # 可变成本
tax_rate = 0.16 # 税率# 计算单位成本
unit_variable_cost = variable_cost / sales_volume
unit_tax = price * tax_rate# 盈亏平衡点
BEP = fixed_cost / (price - unit_variable_cost - unit_tax)
print(f"盈亏平衡点:{BEP:.0f}台") # 输出:12000台
决策启示:实际销量20000台 > BEP 12000台 → 项目可行,安全边际40%
二、进度管理:项目的时效生命线

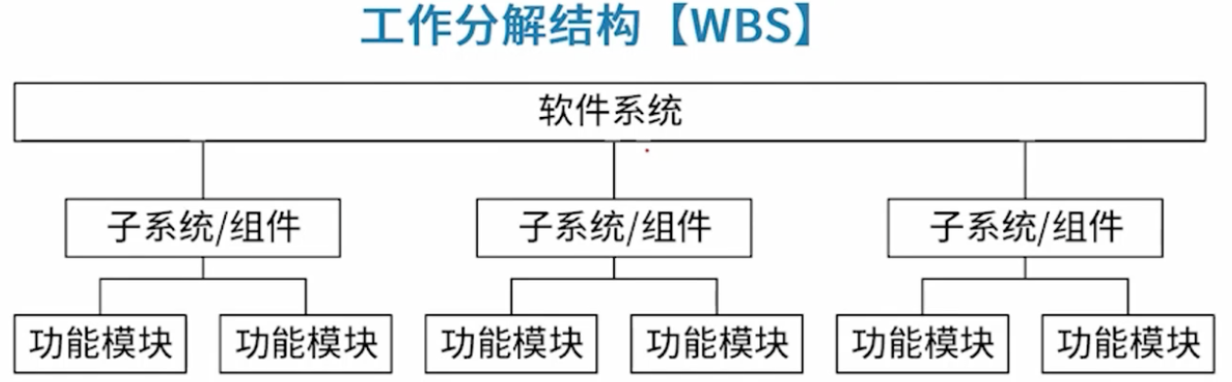

1. 工作分解结构(WBS)
核心原则:将项目分解为可管理、可估算、可分配的工作包
层级 | 分解原则 | 管理价值 | 示例 |
---|---|---|---|
L1 | 项目整体 | 范围界定 | 电商系统开发 |
L2 | 子系统 | 责任分配 | 用户管理子系统 |
L3 | 功能模块 | 进度跟踪 | 用户注册模块 |
L4 | 工作包 | 资源估算 | 数据库表设计 |
关键技巧:
- 100%原则:分解后的工作总和必须覆盖全部项目范围
- 8/80规则:每个工作包耗时在8-80小时之间(便于管理)

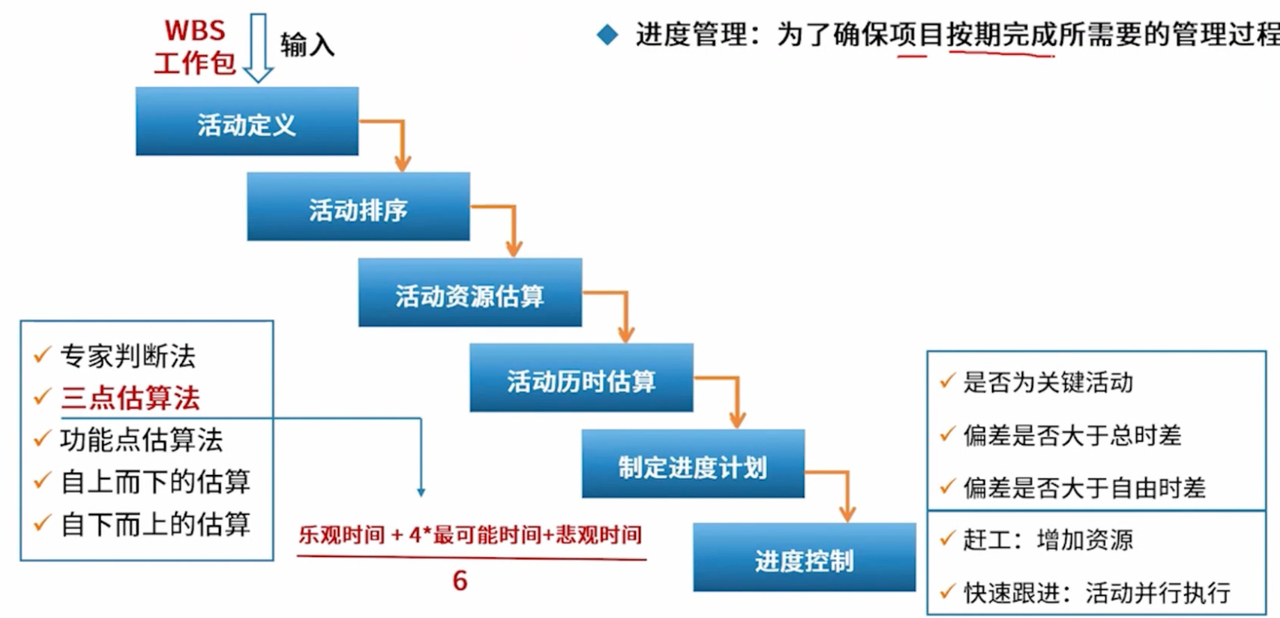

2. 进度管理流程
进度管理流程
管理阶段 | 核心定义与工作要点 | 工具/方法/示例 |
---|---|---|
1. 活动定义 | 转化为具体可执行的工作单元 • 明确活动边界 • 确保100%覆盖范围 • 输出活动清单 | • WBS词典 • 活动属性模板 • 示例:将"用户注册模块开发"分解为: - 数据库设计 - 接口开发 - 前端页面开发 |
2. 活动排序 | 建立活动间的逻辑关系 • 识别FS/SS/FF/SF依赖 • 确定并行可能 • 生成网络逻辑图 | • 前导图(PDM) • 箭线图(ADM) • 示例: - 需求分析(FS)→系统设计 - 编码(SS)→单元测试 |
3. 资源估算 | 评估活动执行所需资源 • 人力资源技能匹配 • 设备/材料需求 • 考虑资源日历 | • 资源分解结构(RBS) • 专家判断法 • 示例: - 前端开发:2名中级工程师 - 服务器:AWS t3.xlarge×3台 |
4. 历时估算 | 预测活动持续时间 • 考虑风险缓冲 • 多方法交叉验证 • 输出时间区间 | • 三点估算:(O+4M+P)/6 • 功能点分析 • 示例: - 乐观2天/最可能5天/悲观8天 → (2+20+8)/6=5天 |
5. 计划制定 | 整合数据形成基准计划 • 关键路径识别 • 资源平衡 • 输出可视化计划 | • 甘特图(MS Project/Jira) • 关键路径法(CPM) • 示例: - 总工期20天,关键路径A→C→F |
6. 进度控制 | 动态监控与调整 • 偏差分析(SV/SP) • 关键活动预警 • 变更管理 | • 挣值分析(EVM) • 纠偏措施: - 赶工(成本换时间) - 快速跟进(风险换时间) • 阈值:关键路径偏差>5%触发调整 |
估算方法
- 专家判断法:依靠领域专家的经验和知识进行估算。
- 三点估算法:通过乐观时间、最可能时间、悲观时间估算活动历时,考虑不确定性。
- 功能点估算法:依据软件功能点估算规模和时间,常用于软件开发项目。
- 自上而下的估算:从项目整体到局部,依据经验和历史数据估算。
- 自下而上的估算:先估算各小任务,再汇总成项目整体估算。
3、关键路径法
关键路径法(CPM)深度解析
核心思想:最长路径决定最短工期
关键路径本质是项目网络图中最长的连续路径,它决定了项目的最短可能完成时间。这看似反直觉(为什么最长路径反而决定最短时间?),其核心逻辑在于:
所有非关键路径都有"时间缓冲",而关键路径上的活动没有任何缓冲时间,任何延误都会直接导致项目整体延期。
为什么最长路径是关键?
- 时间累积效应:关键路径上所有活动的持续时间之和最大
- 零缓冲特性:总时差=0意味着没有时间弹性
- 资源聚焦需求:需要优先保障资源供给
关键路径分析技术细节
概念 | 计算公式 | 物理意义 | 管理启示 |
---|---|---|---|
最早开始(ES) | max(紧前活动EF) | 活动最早可能开始时间 | 进度基准线 |
最早完成(EF) | ES + 持续时间 | 活动最早可能完成时间 | 进度预警点 |
最迟开始(LS) | LF - 持续时间 | 活动最迟必须开始时间 | 资源调配点 |
最迟完成(LF) | min(紧后活动LS) | 活动最迟必须完成时间 | 风险管控点 |
总时差 | LS - ES 或 LF - EF | 不影响总工期的机动时间 | 资源优化空间 |
自由时差 | min(紧后活动ES) - EF | 不影响紧后活动的机动时间 | 局部调整空间 |
计算流程:
总时差 vs 自由时差:缓冲时间管理
1. 总时差(Total Float)
- 战略缓冲:影响项目整体交付时间
- 计算逻辑:
def total_float(activity):return activity.LS - activity.ES # 或 activity.LF - activity.EF# 示例:活动A(ES=3, EF=5, LS=5, LF=7) total_float_A = 5 - 3 # 结果为2天
- 管理策略:
- 总时差=0:关键活动,必须严格监控
- 总时差>0:可调整资源到其他关键活动
2. 自由时差(Free Float)
- 战术缓冲:影响紧后活动的最早开始时间
- 计算逻辑:
def free_float(activity):next_ES = min(succ.ES for succ in activity.successors)return next_ES - activity.EF# 示例:活动A(EF=5)的紧后活动B(ES=6) free_float_A = 6 - 5 # 结果为1天
- 特殊场景:
- 当活动直接指向项目终点时:自由时差 = 总时差
- 存在多条后续路径时:自由时差 = min(后续路径ES) - EF
3. 缓冲时间关系矩阵
场景 | 总时差 | 自由时差 | 管理含义 |
---|---|---|---|
关键活动 | 0 | 0 | 必须严格按时完成 |
非关键活动 | >0 | ≥0 | 可调整但需注意后续影响 |
多路径汇聚 | >0 | =0 | 虽可延迟但不影响后续 |
单路径末端 | =X | =X | 延迟X天不影响总工期 |
关键路径动态管理策略
1. 多关键路径风险
- 风险:两条路径均为关键路径(总时长8天)
- 应对:
- 增加资源缩短其中一条路径(如活动B增加人力→缩短至4天)
- 为两条路径设置独立监控机制
2. 关键路径转移
- 现象:当关键路径上的活动完成,次长路径可能成为新关键路径
- 案例:
- 原关键路径:A→B→C(10天)
- 活动B提前完成 → 新关键路径:D→E(9天)
- 应对:持续监控所有路径的进度
3. 资源约束下的调整
方法 | 操作 | 适用场景 | 风险 |
---|---|---|---|
赶工 | 增加资源缩短关键活动 | 关键活动可压缩 | 成本增加 |
快速跟进 | 关键活动并行执行 | 活动可拆分 | 返工风险 |
路径优化 | 重新设计逻辑关系 | 存在替代方案 | 设计变更 |

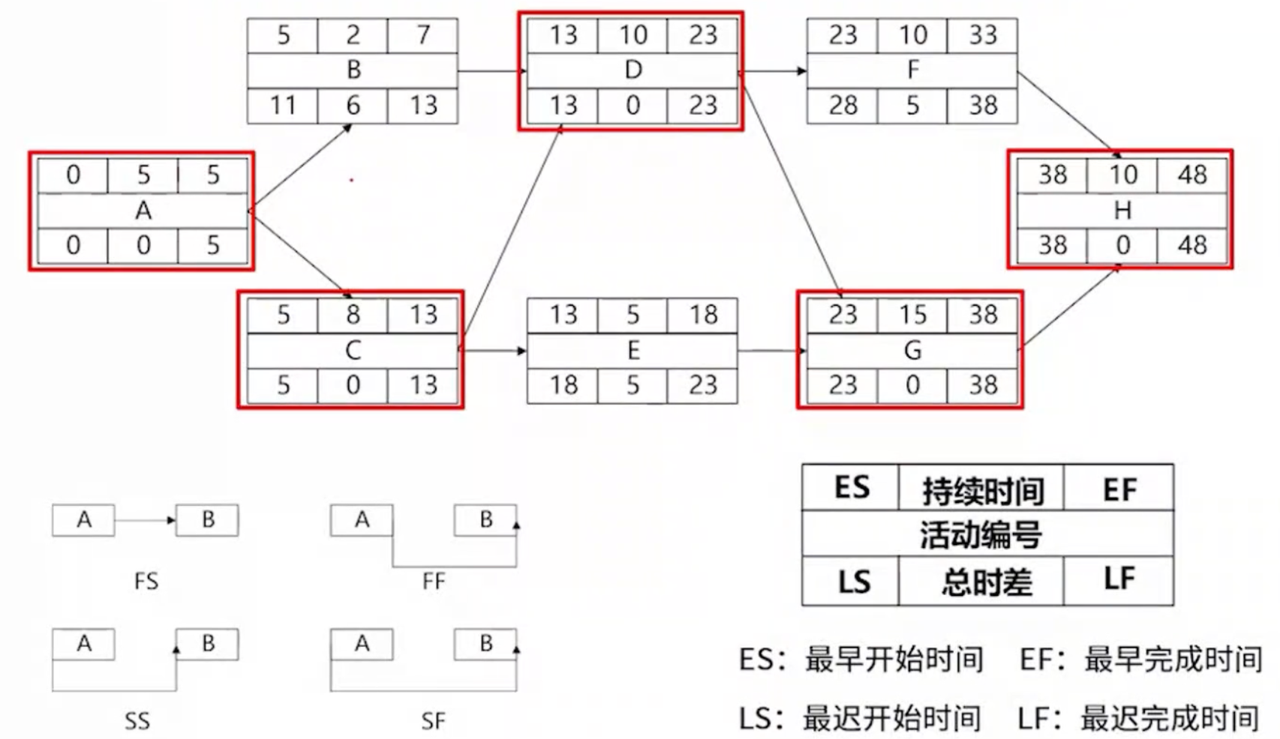

单代号网络图(PDM)
单代号网络图(Precedence Diagramming Method,PDM)是一种用于项目进度管理的图示方法 。它用节点表示活动,用箭线表示活动之间的逻辑关系,是制定进度计划、分析关键路径等工作的重要工具。
- 节点信息:每个节点代表一个活动,节点内包含多项时间参数。
- ES(最早开始时间):在所有紧前活动都完成的情况下,该活动最早可以开始的时间 。
- 持续时间:完成该活动所需的时间长度 。
- EF(最早完成时间):通过ES加上持续时间计算得出,即 (EF = ES + 持续时间) 。
- LS(最迟开始时间):在不延误项目总工期的前提下,该活动最迟必须开始的时间 。
- 总时差:在不延误总工期的前提下,活动可灵活安排的时间,等于LS - ES 或 LF - EF 。
- LF(最迟完成时间):在不延误项目总工期的前提下,该活动最迟必须完成的时间 。
- 箭线关系:图中箭线表示活动间的先后顺序,有以下几种逻辑关系:
- FS(完成 - 开始):表示前一个活动完成后,后一个活动才能开始,这是最常见的逻辑关系 。
- FF(完成 - 完成):前一个活动完成后,后一个活动才能完成 。
- SS(开始 - 开始):前一个活动开始后,后一个活动才能开始 。
- SF(开始 - 完成):前一个活动开始后,后一个活动才能完成 ,这种关系相对少见 。
图中用红框标注的活动(A、C、D、G、H )构成关键路径。关键路径上的活动总时差为0 ,意味着这些活动的延误将直接导致项目总工期的延误 。通过确定关键路径,项目管理者可以聚焦于这些关键活动,合理分配资源,确保项目按时完成 。例如,若活动D的持续时间增加,整个项目的工期就会相应延长 。

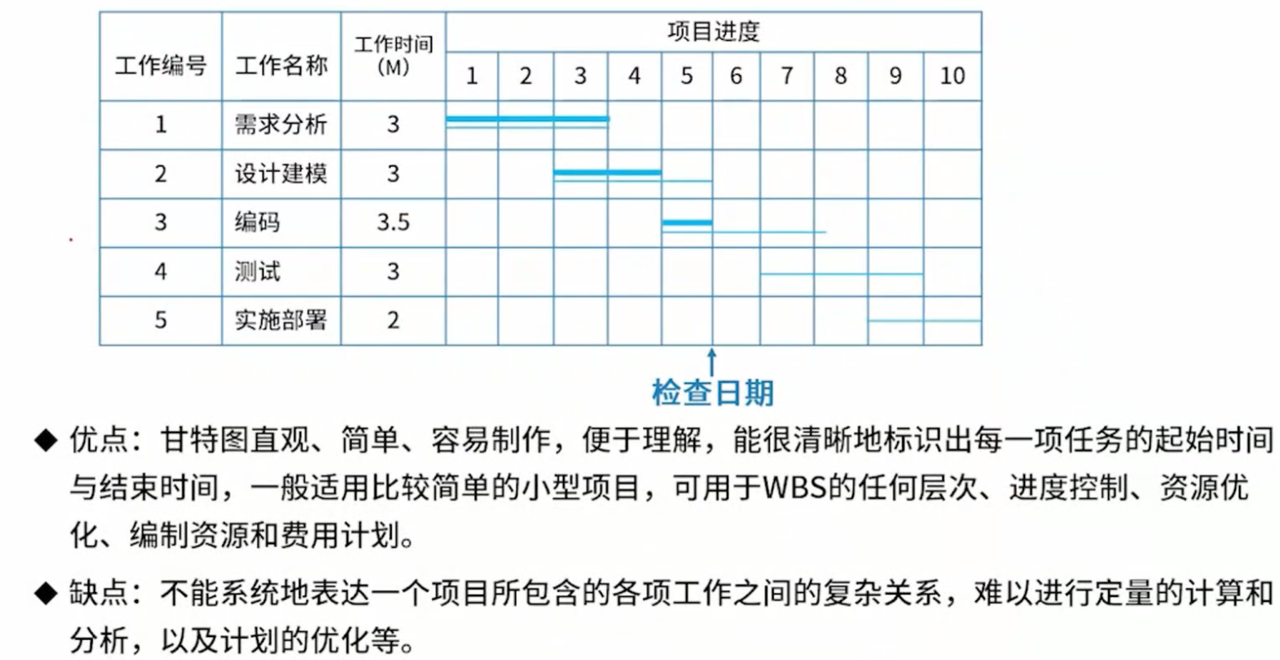

甘特图(Gantt)
甘特图是一种将项目计划转化为时间线条的管理工具。它用横轴表示时间,纵轴表示任务,通过水平条形图直观地展示每个任务的开始时间、结束时间和持续时间。
为什么需要甘特图? 项目管理中最核心的挑战就是时间控制。当项目包含多个任务、多个人员时,单纯用文字描述很难快速理解整个项目的进度安排。甘特图通过图形化的方式,让管理者能够"一眼看穿"项目的时间脉络。
概念名称 | 定义与特点 | 示例 |
---|---|---|
甘特图 | 以时间为横轴、任务为纵轴的项目进度图表 用水平条形表示任务持续时间 | 软件开发项目进度表 |
任务条 | 水平条形图,长度代表时间跨度 位置表示任务的开始时间 | 需求分析:3个月 编码:3.5个月 |
时间轴 | 项目进度的线性时间刻度 标记关键节点和检查点 | 1-10月份项目时间线 |
依赖关系 | 任务之间的先后顺序 影响项目整体进度安排 | 设计完成后才能开始编码 |
进度跟踪 | 监控实际进度与计划对比 识别偏差并采取措施 | 每周进度汇报 |
三、经济性与时效性的协同管理
1. 成本-进度权衡模型
核心公式:
总成本=固定成本+(单位时间可变成本×项目周期)+延期罚金总成本 = 固定成本 + (单位时间可变成本 × 项目周期) + 延期罚金 总成本=固定成本+(单位时间可变成本×项目周期)+延期罚金
决策树:
2. 盈亏平衡-进度联动分析
案例:某软件开发项目
- 盈亏平衡点:6个月(固定成本120万,月收入30万)
- 关键路径:原计划5个月,现因资源冲突可能延期至7个月
应对策略:
- 赶工:增加20%资源投入,缩短至5.5个月 → 增加成本15万
- 快速跟进:并行开发与测试,缩短至6个月 → 返工风险20%
- 接受延期:7个月完成 → 延期罚金10万
最优决策:选择方案2(快速跟进),因:
- 总成本最低(返工成本≈8万 < 赶工成本15万)
- 满足盈亏平衡要求(6个月<7个月)
3. 实战工具链
工具 | 经济性分析 | 进度管理 | 协同应用 |
---|---|---|---|
WBS | 成本分解 | 工作分解 | 成本-工作包映射 |
网络图 | 资源优化 | 关键路径 | 资源-成本权衡 |
甘特图 | 现金流预测 | 进度跟踪 | 成本-进度对比 |
